Dự Án Ống Nhựa Xoắn HDPE Công Trình Điện Gió Lạc Hòa

Nguyễn Thị Mai Trang Tác giả Nguyễn Thị Mai Trang 23/07/2026 15 phút đọc

Trong chiến lược phát triển nguồn năng lượng tái tạo và xây dựng hệ thống hạ tầng bền vững, Công trình Điện gió Lạc Hòa đóng vai trò vô cùng quan trọng đối với mạng lưới điện quốc gia. Dự án đòi hỏi khắt khe về tiêu chuẩn kỹ thuật vật tư và quy trình triển khai nghiêm ngặt. Tại dự án này, Công ty Cổ phần An Đạt Phát Sài Gòn tự hào là đơn vị Sản xuất và Cung ứng các sản phẩm Ống nhựa xoắn HDPE phục vụ thi công hệ thống hạ tầng ngầm hóa.

1. Tổng Quan Công Trình Điện Gió Lạc Hòa

Nhà máy điện gió Lạc Hòa là một dự án năng lượng tái tạo quy mô lớn, hướng tới mục tiêu cung cấp nguồn năng lượng sạch bền vững.

Điện gió Lạc Hòa
  • Vị trí xây dựng: Dự án dự kiến sẽ được triển khai xây dựng tại địa bàn xã Hòa Đông, xã Lạc Hòa, xã Vĩnh Hải, thuộc thị xã Vĩnh Châu, tỉnh Sóc Trăng.

  • Quy mô sử dụng đất: * Diện tích sử dụng đất có thời hạn của Nhà máy điện gió Lạc Hòa rơi vào khoảng 10.5ha.

    • Diện tích sử dụng đất tạm thời phục vụ cho quá trình triển khai dự án khoảng 9.0ha (tương đương 9.000ha diện tích khảo sát/tác động liên quan trong tài liệu tổng thể).

  • Công suất thiết kế: Dự án có tổng công suất lắp đặt ước tính là 30.3MW đối với giai đoạn 1.

  • Sản lượng mục tiêu: Nhà máy điện gió Lạc Hòa chịu trách nhiệm sản xuất điện năng để cung cấp trực tiếp cho hệ thống điện quốc gia với sản lượng điện ước tính hàng năm đạt khoảng 112.323MWh.

2. Các Hạng Mục Chính Của Dự Án

Để đưa Nhà máy điện gió Lạc Hòa đi vào vận hành an toàn và đồng bộ, dự án bao gồm nhiều hạng mục xây dựng và kỹ thuật phức tạp:

  • Nâng cấp đường 41 (thực hiện nâng cấp tuyến huyện lộ hiện tại).

  • Xây dựng trạm biến áp chuyên dụng cho dự án.

  • Xây dựng nhà vận hành trung tâm.

  • Xây dựng hệ thống đường giao thông nội bộ trong khu vực dự án.

  • Xây dựng hệ thống đường dây truyền tải điện lực.

  • Xây dựng hệ thống trụ móng và tiến hành lắp đặt các tua-bin gió.

  • Xây dựng bến tạm phục vụ riêng cho việc vận chuyển các thiết bị siêu trường siêu trọng bằng xà lan đến công trường thi công.

3. Các Giai Đoạn Của Dự Án Công Trình Điện Gió Lạc Hòa

Quy trình triển khai của dự án được chia làm 3 giai đoạn quản lý và vận hành khép kín:

Giai đoạn phát triển

  • Tiến hành thu thập và phân tích kỹ lưỡng gói dữ liệu.

  • Thực hiện khảo sát chi tiết toàn bộ khu vực dự án.

  • Đăng ký đầu tư, hoàn thiện các thủ tục pháp lý cần thiết và giải phóng mặt bằng.

  • Lập báo cáo nghiên cứu khả thi (FS) và thiết kế cơ sở.

  • Đánh giá tác động môi trường và xã hội (EIA).

  • Hoàn thiện thiết kế kỹ thuật chi tiết.

  • Ký kết hợp đồng mua bán điện (PPA) với các đơn vị liên quan.

  • Thu xếp nguồn tài chính đảm bảo cho dự án.

Giai đoạn xây dựng

  • Thi công các hạng mục xây dựng cơ bản và nền móng.

  • Thi công hệ thống các hạng mục điện (đây là giai đoạn ứng dụng sản phẩm ống nhựa gân xoắn HDPE của An Đạt Phát Sài Gòn để bảo vệ cáp ngầm).

  • Xây dựng hệ thống đường dây truyền tải điện.

  • Tiến hành lắp đặt hệ thống các tua-bin.

Giai đoạn vận hành

  • Thực hiện truyền tải điện năng qua hệ thống đường dây của EVN.

  • Giám sát chặt chẽ tài nguyên gió ở các kỳ ngắn hạn, trung hạn và dài hạn để kịp thời phát hiện biến động.

  • Bảo trì định kỳ các hạng mục thuộc nhà máy điện gió.

  • Thời gian phát điện của dự án kéo dài từ 20 đến 25 năm.

4. Tiến Độ Triển Khai Dự Án

Sơ đồ bố trí mặt bằng

Tiến độ thi công thực tế của dự án Nhà máy điện gió Lạc Hòa được xác định chi tiết từ tháng 8/2019 và chính thức đưa vào vận hành vào tháng 9/2021 với các dấu mốc cụ thể:

Tổng mặt bằng dự án
 Tổng mặt bằng dự án

Sơ đồ bố trí mặt bằng
 Sơ đồ bố trí mặt bằng

  • Từ tháng 8/2019 đến tháng 7/2020: Hoàn thành Báo cáo thiết kế cơ sở và Nghiên cứu khả thi (FS).

  • Tháng 4/2020 đến tháng 8/2020: Phê duyệt thiết kế kỹ thuật và bản vẽ thi công của dự án.

  • Tháng 5/2020: Thực hiện ký kết hợp đồng cung cấp tua-bin gió với đối tác Vestas.

  • Tháng 7/2020 đến tháng 9/2020: Triển khai xây dựng cải thiện tuyến đường số 41.

  • Tháng 8/2020 đến tháng 9/2020: Thi công hạng mục nâng cấp cầu đường, xây dựng hệ thống đường nội bộ, hoàn thiện khu nhà bãi điều hành phục vụ thi công cấp điện và cấp nước.

  • Tháng 8/2020 đến tháng 6/2021: Giai đoạn tập trung xây dựng toàn bộ dự án.

  • Tháng 2/2021 đến tháng 7/2021: Thực hiện vận chuyển thiết bị và lắp đặt hệ thống tua-bin gió.

  • Tháng 6/2021 đến tháng 8/2021: Thử nghiệm an toàn điện toàn hệ thống và tiến hành đóng điện hòa lưới với EVN.

  • Tháng 9/2021: Chính thức đưa nhà máy điện gió đi vào vận hành.

5. Kế Hoạch Sử Dụng Đất Và Quá Trình Thu Hồi Đất

Giải phóng mặt bằng

Công tác bồi thường và giải phóng mặt bằng tại dự án điện gió Lạc Hòa được thực hiện nghiêm ngặt theo các quy định hiện hành của pháp luật Việt Nam, kết hợp áp dụng các thông lệ quốc tế tốt nhất. Dự án luôn quán triệt các nguyên tắc cốt lõi:

  • Xem xét kỹ lưỡng các phương án thiết kế kỹ thuật phù hợp nhằm tránh hoặc giảm thiểu tối đa các trường hợp phải thu hồi đất hoặc tái định cư. Cân bằng giữa chi phí tài chính, xã hội, môi trường và lợi ích chung, đặc biệt chú ý đến tác động tới người nghèo cùng các đối tượng dễ bị tổn thương.

  • Giảm thiểu các tác động tiêu cực về mặt kinh tế và xã hội liên quan đến việc thu hồi đất, giải phóng mặt bằng hoặc giới hạn quyền sử dụng đất. Đảm bảo công tác bồi thường về đất đai, tài sản được thực hiện minh bạch trên cơ sở trao đổi, tham vấn trực tiếp với sự tham gia của những người bị ảnh hưởng.

  • Thiết lập hệ thống cơ chế khiếu nại nhất quán ngay từ giai đoạn sớm nhất, giúp người dân bị ảnh hưởng dễ dàng nêu lên các kiến nghị về vấn đề bồi thường, tái định cư một cách kịp thời.

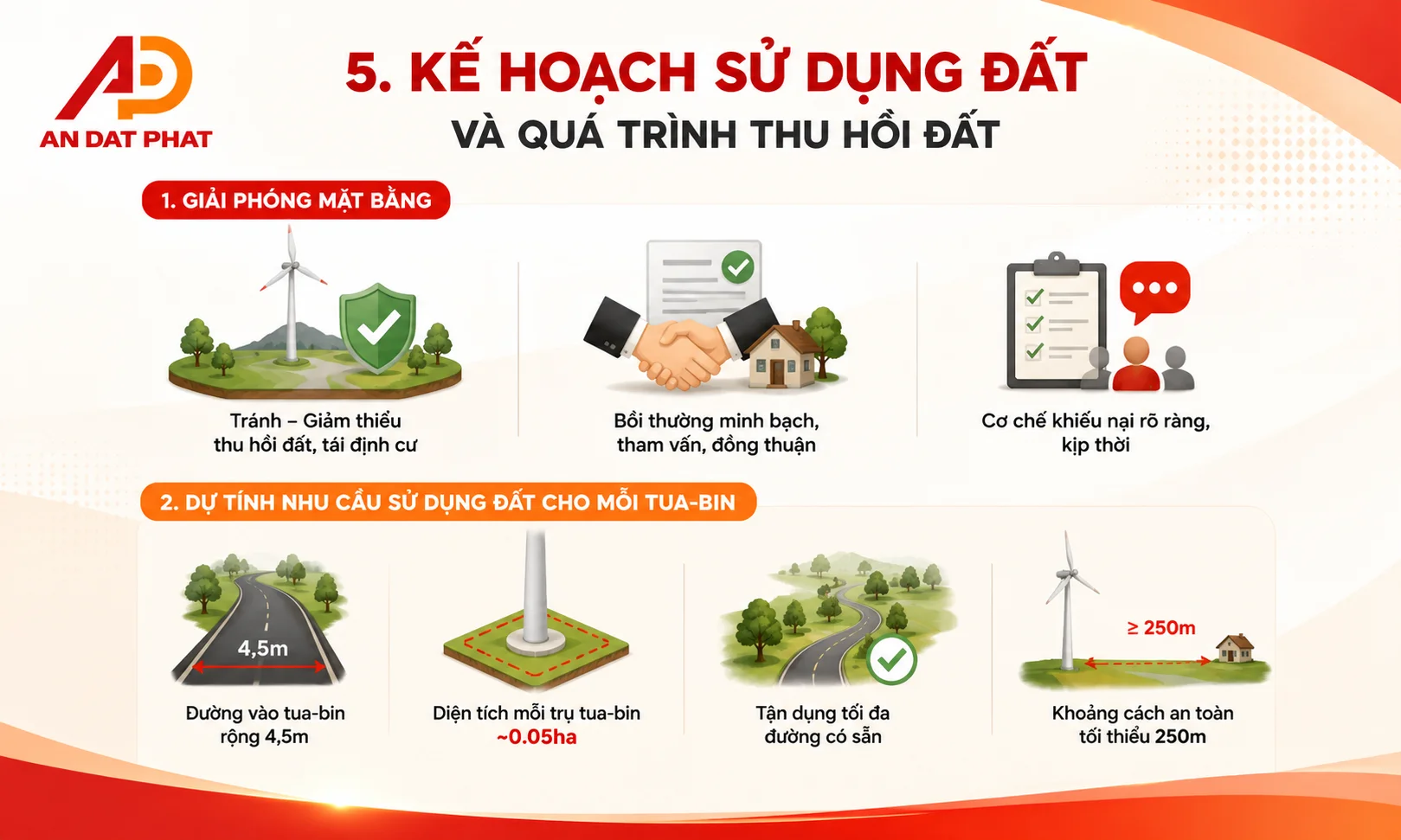

    ke-hoa-su-dung-dat-2
    Kế Hoạch Sử Dụng Đất Và Quá Trình Thu Hồi Đất

Dự tính nhu cầu sử dụng đất cho mỗi tua-bin sau khi xây dựng

  • Hệ thống đường vào khu vực tua-bin được thiết kế với chiều rộng cố định là 4,5m sau khi xây dựng xong.

  • Diện tích đất thực tế cần thiết được phân bổ cho mỗi trụ tua-bin gió là khoảng 0.05ha.

  • Quy định tận dụng tối đa những tuyến đường giao thông có sẵn tại địa phương thay vì xây dựng các tuyến đường mới bất cứ khi nào có thể nhằm bảo vệ mặt bằng.

  • Toàn bộ các tua-bin gió bắt buộc phải được đặt ở vị trí khoảng cách an toàn, cách nhà dân gần nhất tối thiểu là 250m.

6. Vai Trò Của An Đạt Phát Sài Gòn Tại Dự Án

Sự tham gia của Công ty Cổ phần An Đạt Phát Sài Gòn trong vai trò nhà sản xuất và cung ứng dòng sản phẩm ống nhựa xoắn HDPE đã góp phần bảo vệ an toàn cho hệ thống đường dây truyền tải, cáp ngầm của nhà máy. Sản phẩm đáp ứng đầy đủ tính linh hoạt khi đi qua địa hình vùng thềm lục địa ven biển Sóc Trăng, chịu đựng áp lực địa chất tốt và kháng ăn mòn cao, đảm bảo cho công trình vận hành ổn định trong suốt vòng đời từ 20 - 25 năm.

Nhà máy điện gió Lạc Hòa dự kiến sẽ được xây dựng tại xã Hòa Đông, xã Lạc Hòa, xã Vĩnh Hải, thị xã Vĩnh Châu, tỉnh Sóc Trăng

Diện tích sử dụng đất có thời hạn của Nhà máy điện gió Lạc Hòa khoảng 10.5ha, diện tích dử dụng đất tạm thời của dự án khoảng 9.000ha

Dự án có công suất lắp đặt ước tính là 30.3MW (giai đoạn 1). Nhà máy điện gió Lạc Hòa chịu trách nhiệm sản xuất điện để cung cấp điện cho hệ thống điện quốc gia với sản lượng điện ước tính hàng năm khoảng 112.323MWh.
